Metro de Panamá: construcción del túnel de la Línea 3 registra 15% de avance

El Metro de Panamá anunció que la construcción del túnel de la Línea 3, entre Panamá Oeste y la capital, registra 15% de avance. El túnel tendrá una longitud de 4.5 kilómetros y un diámetro de 13.5 metros.

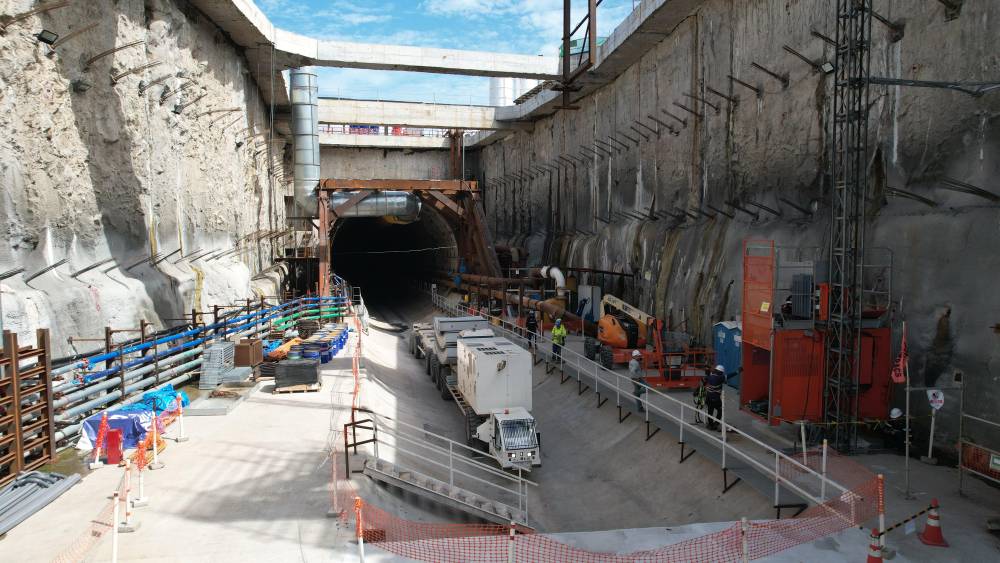

Se detalló que “la excavación avanza a un ritmo superior a los 8 metros diarios. Cada anillo genera un avance 2 metros al túnel y, hasta la fecha, se han colocado 340 anillos, lo que equivale a 680 metros de túnel construido”.
Conforme el reporte oficial, durante esta etapa la tuneladora Panamá ha enfrentado desafíos geomecánicos por la condición del terreno. El rendimiento de la tuneladora varía en función de las condiciones específicas del terreno que se está excavando.
La misma cuenta con un escudo mixto que trabaja tanto en suelo blando como en roca dura, también emplea lodo para mantener la presión del frente y garantizar la estabilidad del túnel durante la construcción.
Se explicó que “cada anillo está conformado por 9 dovelas, las cuales se están fabricando en la planta ubicada en la Vía Centenario. En la construcción del túnel de la Línea 3 se emplea una planta para separar el material excavado del lodo utilizado en el proceso de excavación y también una planta de tratamiento de agua, en su conjunto, el ciclo permite economizar los requerimientos de agua del sistema”.
Mientras que la disposición final del material se realiza en un sitio cercano al Pozo de Ataque, lo que permite reducir significativamente los vehículos pesados circulando por vías principales. El túnel en su punto más bajo tendrá una profundidad de 65 metros (a un costado del cauce de navegación del Canal de Panamá), esta situación condicionó el tipo de tuneladora a emplear en el proyecto, debido a la necesidad de manejo de altas presiones.
El tramo elevado La Línea 3 también contará con un tramo elevado, que permitirá una conexión eficiente y rápida entre la ciudad y el Oeste. Inicia en la estación Panamá Pacífico, recorre 18.5 kilómetros desde el distrito de Arraiján hasta Ciudad del Futuro, en su primera fase, y presenta un avance de 75%.
Todas las estaciones de la Línea 3 se encuentran en construcción, la que presenta mayor avance es la estación Ciudad del Futuro con 85%, seguidas de San Bernardino 69%, Nuevo Arraiján 61% y Vista Alegre 58%.
A la fecha, se han izado más de 95% de las vigas del viaducto, con altura máxima de 31.6 metros. Adicional, en el tramo elevado, entre Patios y Talleres y la estación Vista Alegre, se puede apreciar el vehículo auxiliar de color anaranjado, el que es utilizado para la instalación de equipos electromecánicos en las vigas de rodaje.
Mientras que, en Patios y Talleres, zona de mantenimiento y descanso de los trenes, tiene un avance de 96%, están culminadas las subestaciones, la línea de prueba y se mantienen 17 trenes en fase de ensamblaje y pruebas.
Se espera que para el segundo semestre de este año estén en Panamá los 26 trenes de la Línea 3 y que, a su vez inicien las primeras pruebas de circulación de los trenes en el viaducto hasta la estación Vista Alegre. La Línea 3 impactará a 500 mil residentes de la provincia de Panamá Oeste, atendiendo una demanda inicial de 160 mil usuarios.
